كتب عادل ابراهيم
بدء تركيب المستوى الخامس لوعاء الاحتواء الداخلي لأول مفاعل : أعلنت هيئة المحطات النووية لتوليد الكهرباء بدء أعمال تركيب المستوى الخامس من وعاء الاحتواء الداخلي لمبنى المفاعل بالوحدة النووية الأولى بمحطة الضبعة النووية، وذلك يوم الأربعاء الماضي 12 أغسطس , في إطار استمرار تنفيذ الأعمال الإنشائية الرئيسية بالمشروع وفق البرنامج المخطط.
وأوضحت الهيئة أن أعمال تركيب المستوى الخامس تمتد من منسوب 37.100+ إلى 44.60+، ويتكون المستوى الجديد من 12 شريحة مسبقة الصنع جرى تصنيعها داخل موقع المحطة النووية بالضبعة.ويبلغ ارتفاع كل شريحة نحو 7.5 متر، فيما يتراوح وزنها بين 40 و45 طنًا، وفقًا للعناصر الهيكلية المكونة لكل شريحة.
ومن المقرر الانتهاء من أعمال تركيب المستوى الخامس خلال أسبوعين من بدء التنفيذ، على أن يتم تجميع الشرائح وتثبيتها لتشكيل حلقة دائرية مكتملة من وعاء الاحتواء الداخلي.

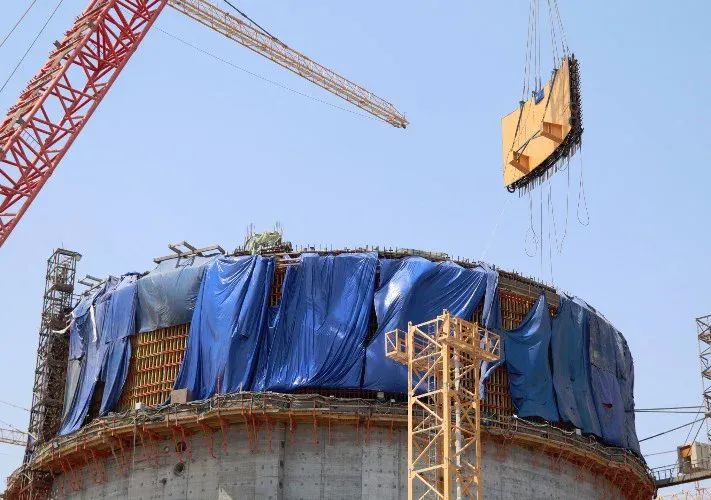

وتُنفذ أعمال التركيب باستخدام رافعة ثقيلة تبلغ قدرتها 2200 طن، بمشاركة فريق من المتخصصين وأصحاب الخبرات في هذا النوع من الأعمال الإنشائية والهندسية.
احتواء المفاعل والمعدات الخاصة بالدائرة الأولية
ويُعد وعاء الاحتواء الداخلي أحد المكونات الرئيسية لمبنى المفاعل، وهو عبارة عن هيكل أسطواني يضم بداخله المفاعل النووي والمعدات الخاصة بالدائرة الأولية للمحطة، بما يجعله عنصرًا أساسيًا في منظومة الأمان والسلامة الخاصة بالوحدة النووية.
وأكدت هيئة المحطات النووية أن أعمال تركيب المستوى الخامس تخضع لأعلى معايير الجودة والسلامة والأمان النووي، كما يتم تنفيذ عمليات التفتيش والفحص بصورة دقيقة من جانب فرق المتابعة والإشراف التابعة للهيئة.
وتأتي أعمال التركيب عقب استيفاء الإجراءات والمتطلبات الرقابية اللازمة من جانب هيئة الرقابة النووية والإشعاعية المصرية، بما يضمن الالتزام بالمعايير والاشتراطات المحددة لتنفيذ الأعمال بالمشروع.
وقال الدكتور شريف حلمي، رئيس مجلس إدارة هيئة المحطات النووية لتوليد الكهرباء، إن بدء تركيب المستوى الخامس من وعاء الاحتواء الداخلي بالوحدة النووية الأولى يعكس الجهود المتواصلة والتنسيق الدقيق والتعاون المثمر مع الشريك الروسي، شركة آتوم ستروي إكسبورت.
وأضاف أن تنفيذ الأعمال يتم مع الالتزام الكامل بتطبيق أعلى معايير الجودة والسلامة والأمان النووي في مختلف مراحل المشروع، مشيرًا إلى أن ما يتحقق من إنجازات بمحطة الضبعة النووية يمثل نتيجة مباشرة للعمل الجاد والاحترافي من جانب أطقم المتابعة والإشراف التابعة للهيئة، إلى جانب فرق التركيب والهندسة والتصميم التابعة للمقاول العام الروسي للمشروع.
من جانبه، قال أليكسي كونونينكو، نائب رئيس شركة آتوم ستروي إكسبورت ومدير مشروع إنشاء المحطة النووية بالضبعة، إن بدء تركيب المستوى الخامس من وعاء الاحتواء الداخلي للوحدة النووية الأولى يمثل إحدى العمليات التنفيذية المهمة في المشروع.
وأشار إلى أن التقدم في تنفيذ هذا الهيكل يأتي ثمرة للجهود التي بذلها العمال والفنيون والمشرفون والمهندسون والمصممون والمتخصصون في مختلف المجالات المشاركة في تنفيذ المشروع، فضلًا عن الشراكة الفعالة مع الجانب المصري، ممثلًا في مالك المشروع.
ويعكس بدء تركيب المستوى الخامس استمرار تقدم الأعمال الإنشائية بالوحدة النووية الأولى بمحطة الضبعة، بالتوازي مع تطبيق منظومة المتابعة والرقابة الفنية والتنظيمية لضمان تنفيذ مختلف مراحل المشروع وفق متطلبات الجودة والأمان النووي.
